테이블 테마

간트 시트는 시트의 기본 모양을 제어하기 위해 GC.Spread.Sheets.Tables.TableTheme를 적용할 수 있습니다.applyTableTheme를 사용하여 테마를 적용하면 간트 시트는 테마 스타일을 가져와 여러 UI 영역에 분산 적용합니다.

테마 스타일은 기본 스타일(base style)로 동작합니다. 작업 막대 스타일 규칙 또는 비작업 시간 설정과 같은 명시적인 간트 시트 설정은 적용된 테마보다 우선 적용됩니다.


테마 적용 범위

간트 시트는 다음 세 가지 시각적 영역으로 구성됩니다.

  • 테이블 영역(작업 목록)

  • 타임스케일(타임라인 헤더)

  • 간트 차트 영역(타임라인 본문 및 작업 표시줄)

각 영역은 TableTheme의 서로 다른 스타일 집합을 사용합니다.


다음 섹션에서는 각 영역이 테마를 적용하는 방식을 설명합니다.

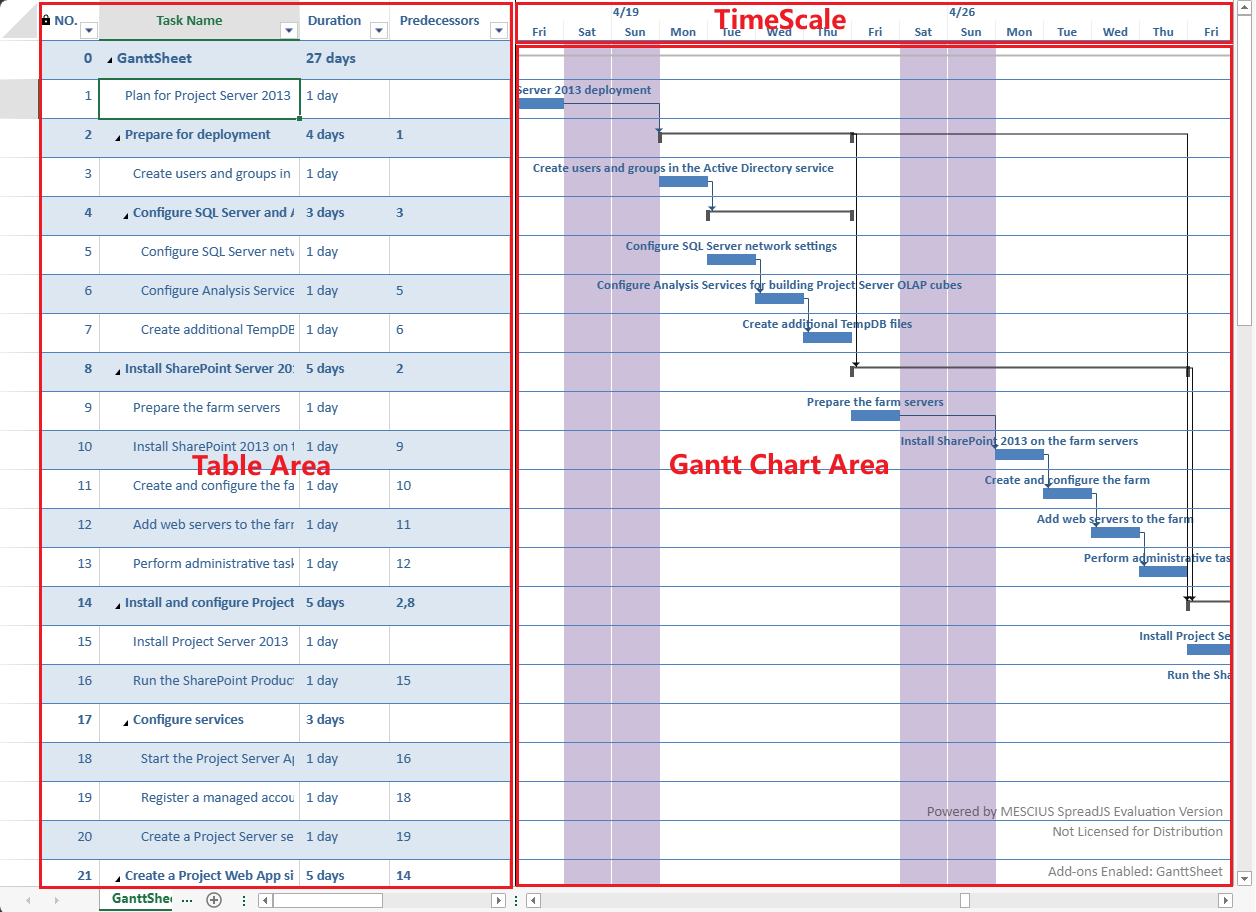

테이블 영역

테이블 영역은 TableTheme 스타일 전체를 사용합니다.다음 스타일이 적용됩니다.

  • wholeTableStyle

  • headerRowStyle

  • firstRowStripStyle

  • secondRowStripStyle

  • 테두리

  • 글꼴 및 텍스트 색

  • 줄무늬 행 스타일

테마에 정의된 줄무늬 행 스타일은 간트 시트에서 지원됩니다.

작업 계층 구조 렌더링

테마의 글꼴 설정은 기본 제공 계층 구조 규칙과 결합되어 작업 유형을 시각적으로 구분합니다.

작업 유형

글꼴 굵기

글꼴 크기

프로젝트 요약

굵게

12pt

요약 작업

굵게

11pt

일반 작업

보통

11pt

테마는 다음을 제공합니다.

  • 글꼴 패밀리

  • 기본 글꼴 색

간트 시트는 계층 구조를 강조하기 위해 미리 정의된 크기 및 굵기 조정을 적용합니다.이를 통해 다음을 보장합니다.

  • 프로젝트 요약 작업이 가장 두드러지게 표시됨

  • 요약 작업이 시각적으로 구분됨

  • 일반 작업은 중립적으로 유지됨

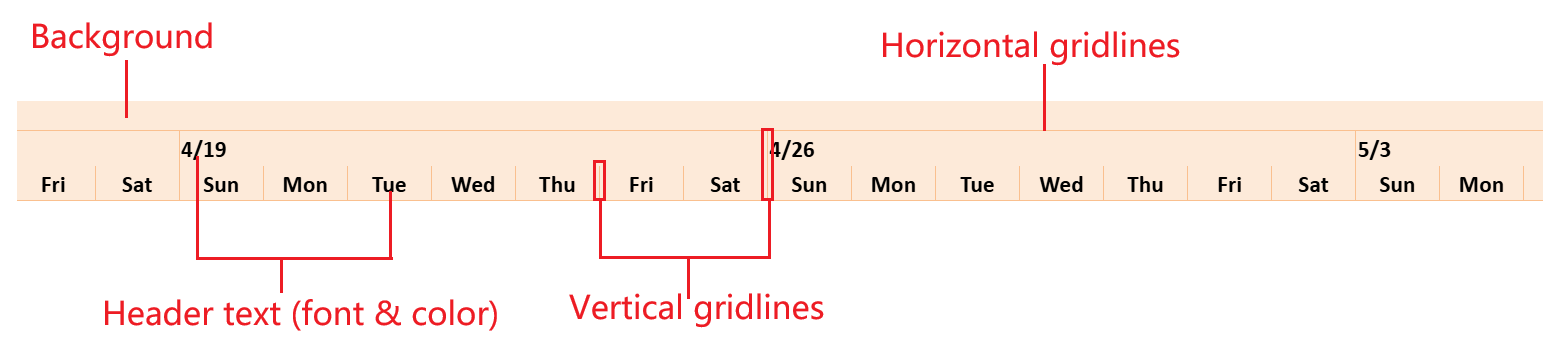

타임스케일

타임스케일은 타임라인의 헤더 영역입니다.시각적 스타일은 테이블 영역의 열 머리글과 일치합니다.


타임스케일은 테마의 헤더 관련 스타일을 사용합니다.

  • 배경색

  • 헤더 텍스트 글꼴

  • 헤더 텍스트 색

  • 가로 눈금선 색

  • 세로 눈금선 색

눈금선 렌더링에는 테두리 색만 사용됩니다.

참고:

눈금선 그리기는 간트 시트 눈금선 설정에 따라 달라집니다.

눈금선 스타일이 정의되지 않은 경우 테마가 적용되어 있어도 선은 렌더링되지 않습니다.

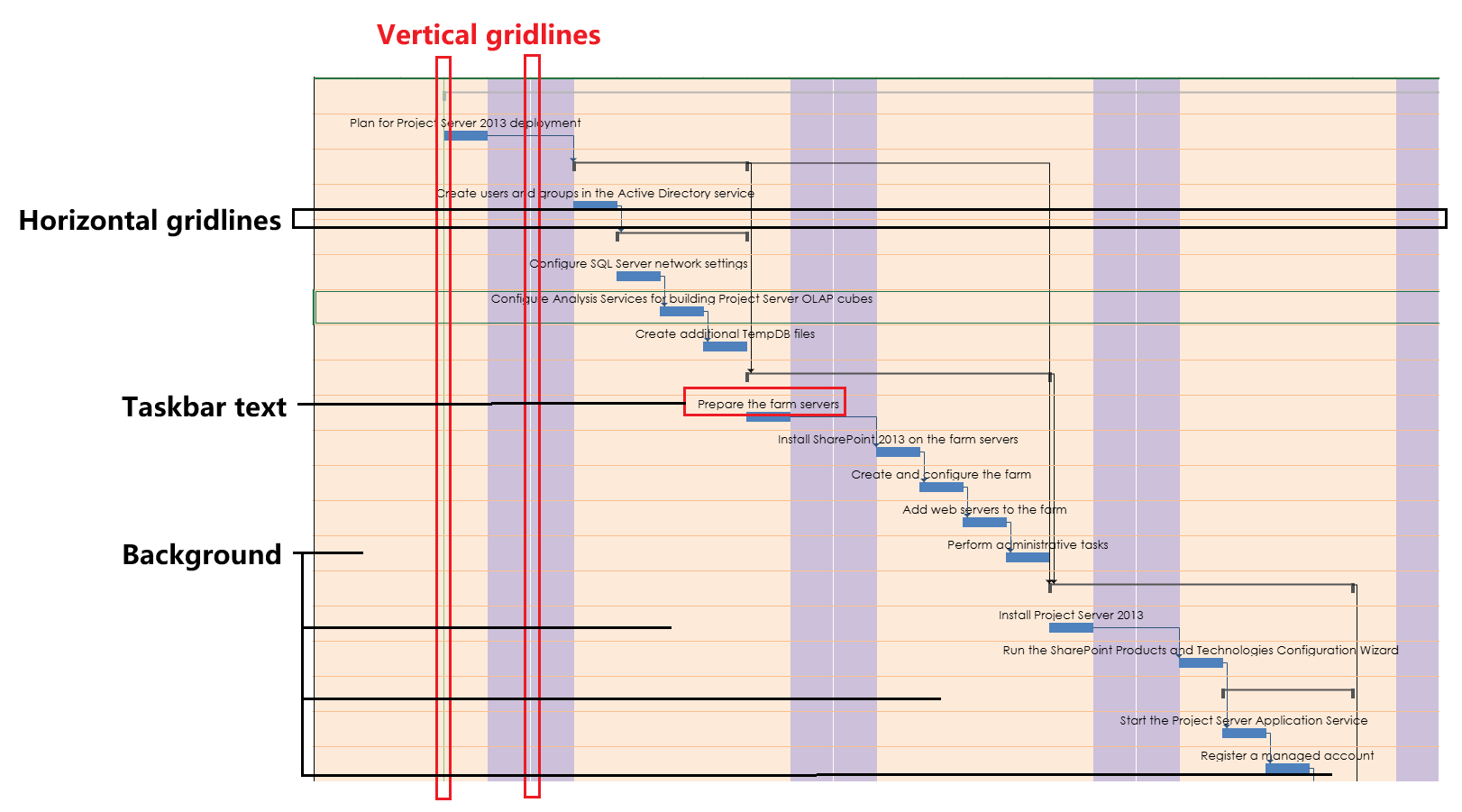

간트 차트 영역

간트 차트 영역에는 다음이 포함됩니다.

  • 타임라인 배경

  • 눈금선

  • 작업 표시줄

  • 연결선

  • 비작업 시간 배경

TableTheme에 해당 정의가 있는 요소만 테마 스타일을 사용할 수 있습니다.

TableTheme에 의해 스타일이 지정되는 요소


다음 요소는 테마 스타일을 사용합니다.

  • 배경색

  • 가로 눈금선 색

  • 세로 눈금선 색

  • 작업 표시줄 텍스트 글꼴

  • 작업 표시줄 텍스트 색

작업 표시줄 텍스트 스타일은 작업 스타일 규칙과 결합됩니다.둘 다 텍스트 스타일을 정의하는 경우 작업 스타일 규칙이 우선 적용됩니다.

눈금선 렌더링은 다음 규칙을 따릅니다.

  • 눈금선에 특정 색이 정의되어 있으면 해당 색을 사용합니다.

  • 눈금선에 선 스타일은 정의되어 있지만 색이 없는 경우 해당 테마의 테두리 색을 사용합니다.

  • 선 스타일이 정의되지 않은 경우 눈금선은 렌더링되지 않습니다.

TableTheme로 제어되지 않는 요소


다음 요소는 TableTheme의 영향을 받지 않습니다.

  • 작업 표시줄 본문 채우기 및 테두리

  • 작업 표시줄 연결선

  • 비작업 시간 배경

  • 마지막 열의 특수 스타일

이러한 요소를 사용자 지정하려면 해당 간트 시트 API를 사용하세요.

스타일 우선순위

여러 스타일 지정 메커니즘을 사용하는 경우 실제 우선순위는 다음과 같습니다.

TaskBar styleRule / Component-level settings
    > GanttSheet-specific APIs
        > TableTheme

적용된 TableTheme는 기본 레이어만 제공합니다.

예제

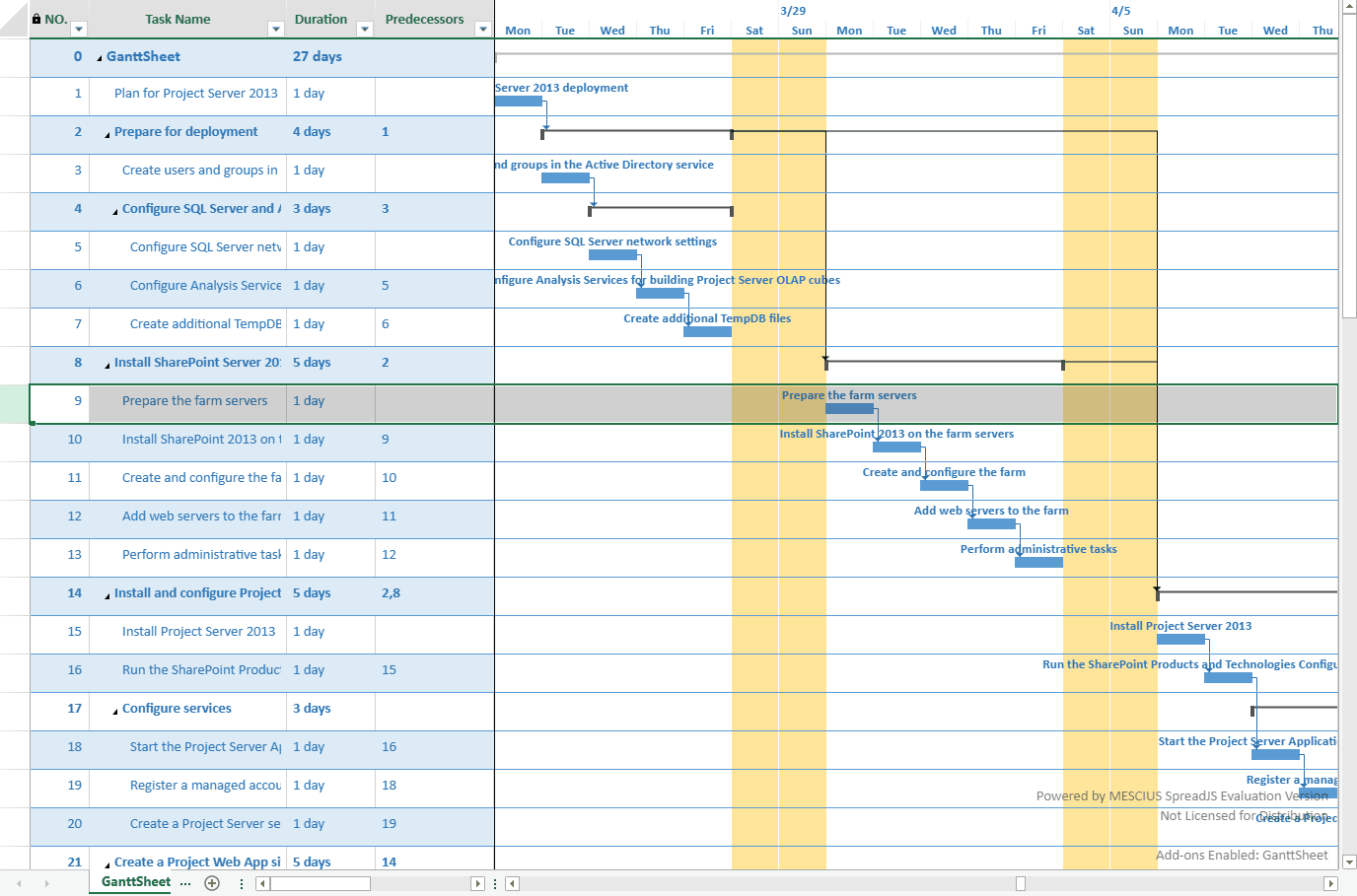

테마 적용

ganttSheet.applyTableTheme(
    GC.Spread.Sheets.Tables.TableThemes.medium2
);

TableTheme를 적용하면 다음 영역의 기본 모양이 업데이트됩니다.

  • 테이블 영역

  • 타임스케일

  • 간트 차트 배경 및 눈금선

  • 작업 표시줄 텍스트

테마 적용 및 눈금선 활성화

눈금선 색은 적용된 테마에서 가져올 수 있습니다.

// 테마 적용
ganttSheet.applyTableTheme(
    GC.Spread.Sheets.Tables.TableThemes.medium3
);

// 가로 및 세로 눈금선 활성화
ganttSheet.options.gridline = {
    horizontal: { lineStyle: 1 },
    vertical: { lineStyle: 1 }
};

눈금선에 선 스타일이 정의되어 있지만 색이 명시적으로 지정되지 않은 경우 색은 적용된 TableTheme에서 가져옵니다.

현재 테마 가져오기

var theme = ganttSheet.getTableTheme();

이 메서드를 사용하여 현재 적용된 TableTheme 인스턴스를 가져올 수 있습니다.

테마 스타일 재정의

테마 스타일은 기본 레이어로 동작합니다. 컴포넌트 수준 설정은 적용된 테마보다 우선 적용됩니다.

// 기본 제공 테이블 테마 적용
ganttSheet.applyTableTheme(
    GC.Spread.Sheets.Tables.TableThemes.light2
);

// 작업 표시줄 모양 재정의(TableTheme보다 높은 우선순위)
var rule = ganttSheet.project.taskStyleRules.getRule('task');

rule.style.taskbarStyle.middleColor = 'Accent 1';
rule.style.taskbarStyle.topText = 'name';

var index = ganttSheet.project.taskStyleRules.getIndexByItem(rule);
ganttSheet.project.taskStyleRules.setItemAt(index, rule);

작업 스타일 규칙은 TableTheme 스타일보다 우선 적용됩니다.
